Дышать станет легче

Реконструкция алматинской ТЭЦ-2 выходит на финишную прямую
Источник:kp.kz
Источник: ales.kz

Источник: ales.kz

Выступая на Региональном экологическом саммите, президент Касым-Жомарт Токаев в числе современных экологических вызовов особо подчеркнул проблему загрязнения атмосферы и отметил, что Казахстан активно реализует меры, направленные на переход к более экологически чистой энергетике.

Одним из таких важных проектов, завершение которого ожидается в нынешнем году, является перевод на газ крупнейшей энергетической станции Алматы- ТЭЦ-2.

В ходе прошедшей в конце марта отчетной встречи с президентом, аким Алматы Дархан Сатыбалды представил Касым-Жомарту Токаеву актуальный план по улучшению экологической ситуации в мегаполисе и сообщил что модернизация теплоисточников и завершающийся перевод ТЭЦ-2 на газ должны привести к радикальному снижению вредных выбросов.

Важно и то, что эти меры полностью синхронизированы с обновленным Генеральным планом, который теперь жестко ограничивает застройку в предгорьях для восстановления естественной циркуляции воздуха.

Введенная в строй еще в 1980-м году, (в 1985-89 годах станция была основательно расширена), ТЭЦ-2 имени А. Жакутова остается крупнейшим теплоисточником города с электрической мощностью станции в 510 МВт и тепловой -1411 Гкал/ч.

Общая протяженность тепломагистрали составляет 19,6 километра и на сегодняшний день, тепловая сеть обеспечивает 500 тысяч потребителей многоквартирного жилого фонда, что подчеркивает ее стратегическое значение для всей системы теплоснабжения Алматы.

Однако, помимо ключевой роли в обеспечении мегаполиса электричеством и теплом, ТЭЦ-2 выбрасывает в атмосферу мегаполиса до 30% от общего количества выбрасываемых вредных веществ.

Изначально предполагалось, что реконструкция ТЭЦ-2 будет завершена к 2020 году, однако уложиться в сроки тогда так и не удалось. Кроме того, в 2021 году стало известно, что возникли проблемы по технико-экономического обоснованию (ТЭО) проекта реконструкции станции, а стоимость проекта с начала возросла с 98 миллиардов тенге до 131 миллиарда тенге, а еще чуть позже перевалила за 320 миллиардов тенге.

В мае 2021 года на проблему обратил внимание президент Касым-Жомарт Токаев:

«Этот вопрос имеет стратегическое значение. От решения данной проблемы зависит экология города Алматы и, конечно же, повышение качество жизни граждан. Поэтому поручаю правительству вместе с акиматом окончательно определиться с проектом модернизации и приступить к реализации как можно скорее. Затягивание уже совершенно непозволительно» - подчеркнул Глава государства.

В результате, совместно с подрядчиками, выбранными по итогам международного конкурса (консорциум из китайских компаний Dongfang Electric, PowerChina Sepco1 и PowerChina Hebei Electric Power Engineering) был создан оптимальный сценарий реализации проекта.

Сейчас ТЭЦ-2 потребляет 2,4 млн тонн угля в год. После модернизации и замены топлива на полной мощности станция будет ежегодно потреблять более 1,1 млрд куб. м природного газа.

Обновленный проект предусматривает запуск современной газовой станции с тепловой мощностью до 952 Гкал/час и электрической – до 600 МВт.

Финансовую поддержку оказывают Европейский банк реконструкции и развития (ЕБРР), Азиатский банк развития (АБР) и Банк развития Казахстана (БРК), а весной нынешнего года, стало известно, что реконструкцию тепломагистрали поддержал и Halyk Bank.

Ожидается, что обновленная электростанция позволит снизить выбросы в атмосферу более чем в десять раз (если точнее, то объем вредных веществ снизится с 37,1 до 2,7 тысячи тонн, а выбросы углекислого газа сократятся с 4000 до 2500 тысяч тонн).

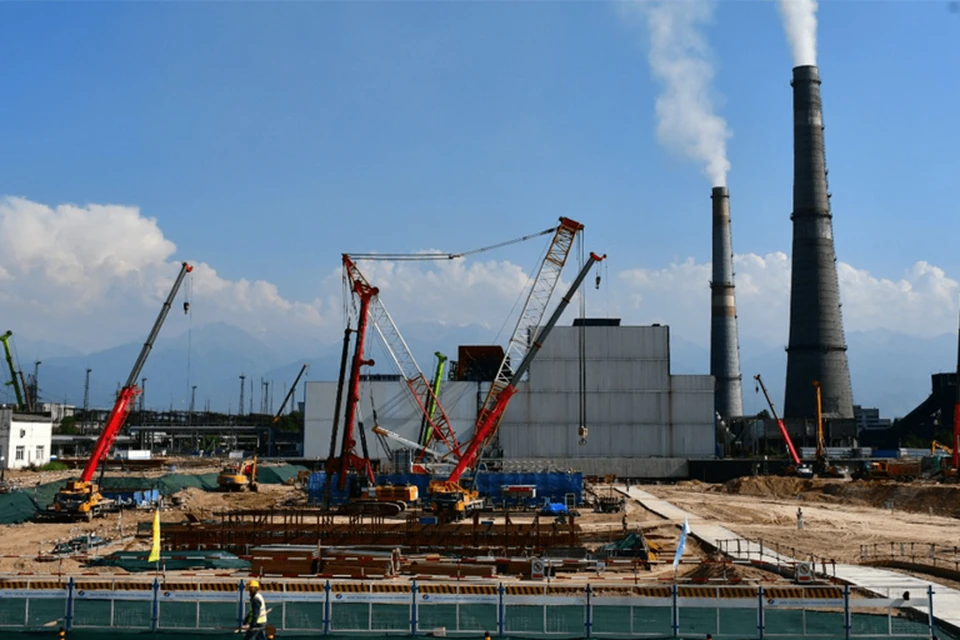

В настоящее время поставка необходимого оборудования выполнена на 99%. Уже установлены три газотурбинные установки, генераторы и четыре водогрейных котла, продолжается монтаж котлов-утилизаторов. При этом, общая готовность строительно-монтажных работ в главном корпусе, котельной, системах водоподготовки и газовой инфраструктуре оценивается примерно в 60%.

Согласно графику, в конце июля будет завершено строительство первой очереди, к концу августа второй очереди и начнется окончательная подготовка к запуску на газе.

Кроме того, городским акиматом в районе станции уже установлены восемь стационарных и два передвижных автоматизированных поста мониторинга воздуха и параллельно с этим, начинают создаваться так называемые «зеленые пояса» и «зеленые островки», чтобы препятствовать распространению пыли. На этих островках появятся растения-аккумуляторы металлов –такие как каштан и можжевельник.

Полное завершение пусконаладочных работ после строительства новой газовой станции запланировано к 30 сентября и таким образом, проведенная модернизация станет одним из крупнейших экологических проектов в истории не только мегаполиса, но и страны.
